攻坚克难破困局 匠心改造焕新机——皖能铜陵公司220kV电气控制系统改造圆满收官

发布日期:2025.11.28

稿件来源:皖能铜陵发电有限公司

点击次数:

近日,随着最后一组保护开关调试数据显示正常,皖能铜陵公司220kV电气控制系统改造工程顺利完成。此次改造历时数月,成功克服了图纸缺失、施工复杂等多重困难,实现了开关控制系统的全面升级,为设备安全稳定运行奠定了坚实的技术基础。

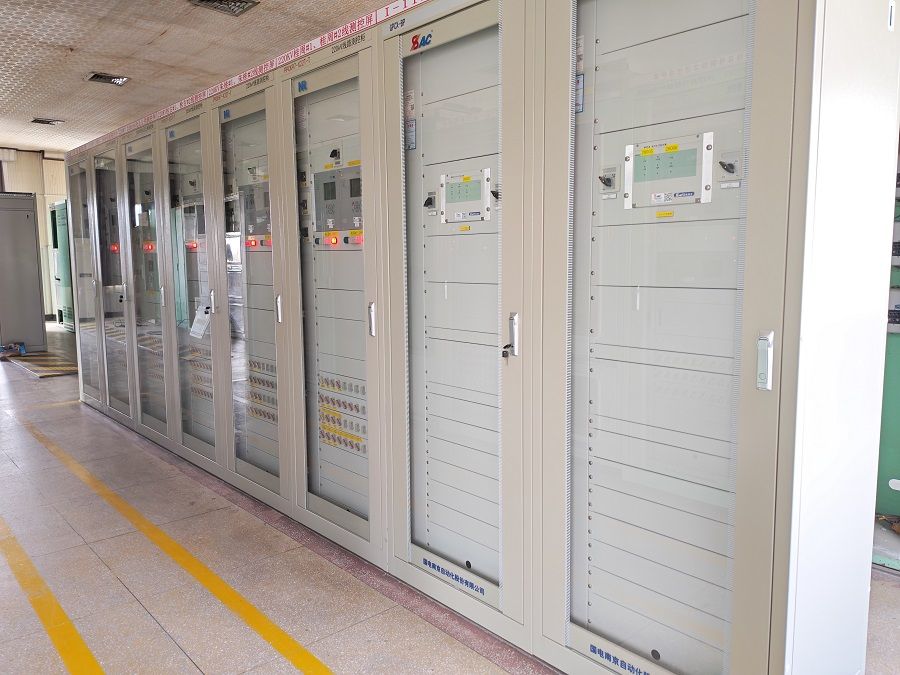

此次改造主要包括四大核心内容:一是旧设备拆除,施工团队精准拆除网控室盘后原有21面柜及老旧电缆,完成设备基础清理与场地规整,为新设备安装创造条件;二是新设备部署,严格按照施工规范完成新型测控屏搬运、固定及接线;三是电缆转接优化,对原控制屏关键电缆进行梳理后,安全转接至保护柜,确保信号传输畅通;四是全流程调试,技术人员开展保护定值校验、开关分合闸试验等系列调试工作。

项目自启动以来面临诸多挑战,一方面旧设备拆除作业风险高,原有控制屏与电缆线路交织复杂,部分电缆已老化粘连,为避免损伤相邻运行设备,施工人员采取人工精细化拆解方式,逐根梳理电缆走向。另一方面,由于设备投运时间较长,原有设计图纸不全,部分接线标识模糊,给电缆梳理与点位核对带来极大困难。此外,改造过程中还需保障正常供电,每条线路的停电操作均需提前与调度对接,分阶段施工,改造周期长,施工难度远超预期。

为确保工程进度与质量,施工人员严格把控关键环节,对电缆拆除、敷设、转接等重点工序实施全程监护,凭借专业严谨的工作态度和精准细致的技术把控,成功规避了接线错误、信号中断等风险,确保每一处接线精准无误,为改造工程质量筑牢安全防线。

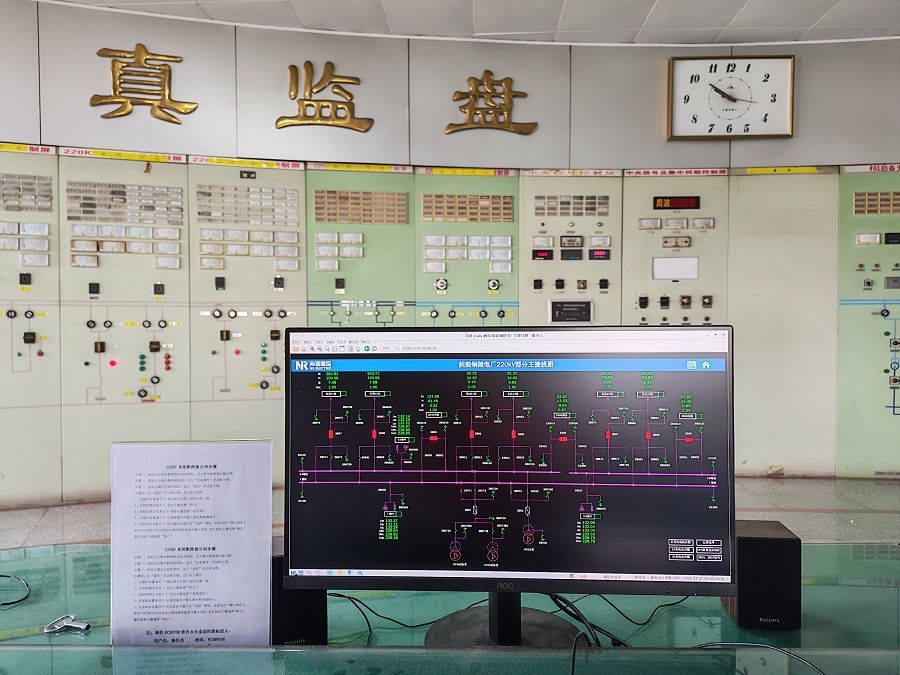

铜陵公司220kV电气控制系统改造的顺利完成,不仅有效解决了原有设备老化、控制方式落后等问题,还实现了开关设备运行状态的实时监测与远程调控,大幅提升了开关站的自动化水平和设备运维效率,为电网安全、可靠、高效运行提供坚实保障。(文图/霍会龙)
