发布日期:2026.07.01
稿件来源:新能创业公司
点击次数:
为深入落实集团公司“管理提升年”活动要求,夯实场站精细化运营管理水平,新能公司秋阳光伏电站紧扣电网“两个细则”考核标准,聚焦生产运行痛点难点,围绕一次调频响应、开机容量匹配、AGC自动调节等核心环节,开展系统性协同管控优化,有效压降考核损失、提升经营质效,以实干助力企业高质量发展。

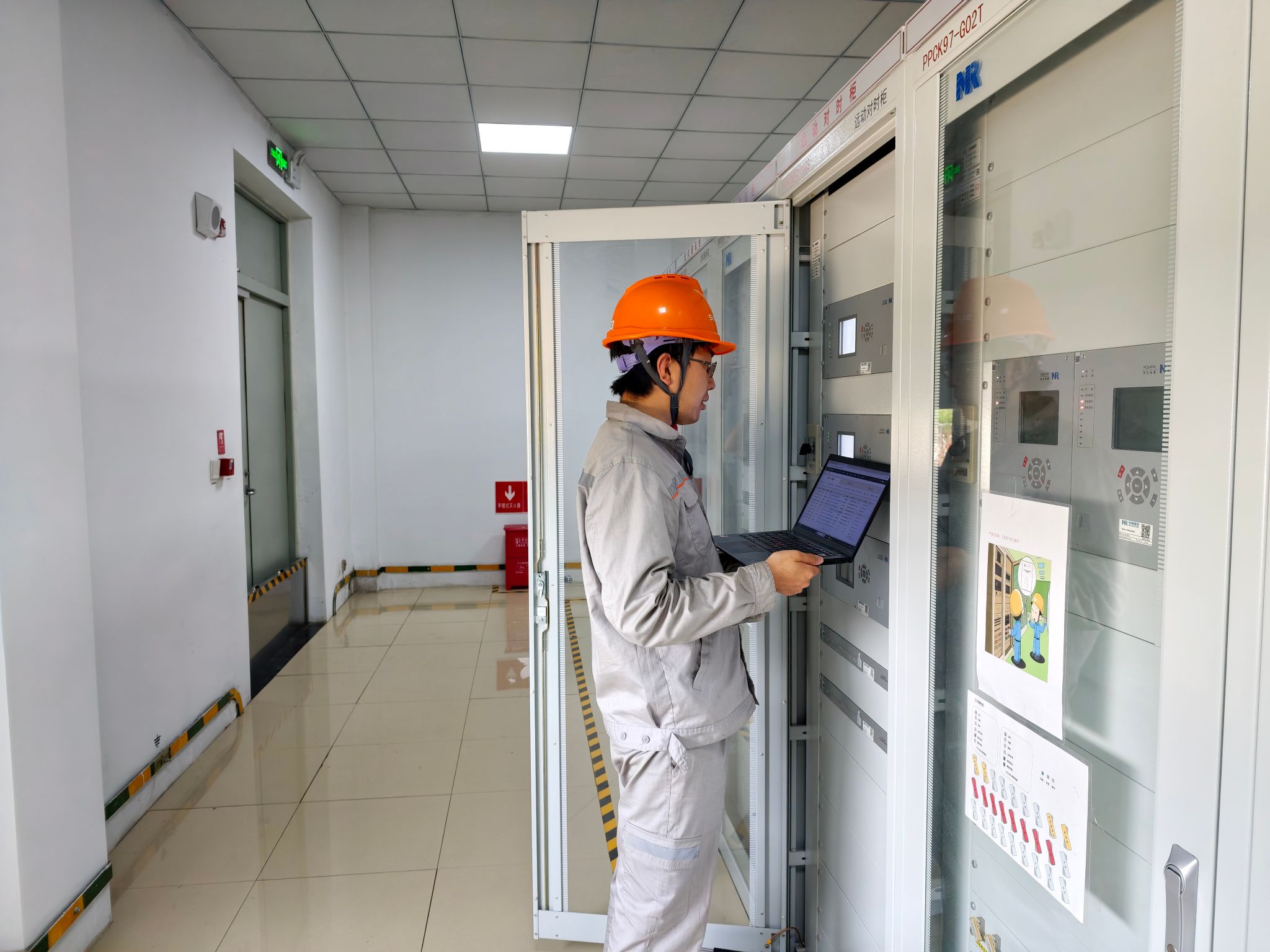

此前,场站存在调频响应滞后、开机容量固化、AGC调度衔接不精准等管理短板,导致并网考核费用偏高、发电效能未充分释放。对此,场站立足管理提质、技术增效双向发力,精准落实整改举措。技术团队优化整定一次调频控制参数,通过多轮实操试验,实现电网频率波动时逆变器毫秒级快速响应,彻底解决调频响应不达标问题。同时摒弃固化开机模式,优化设备启停、待机无功出力策略,精准锁定68.68MW合理开机容量,适配电网调度要求,规避限电停机引发的考核风险。此外,场站升级AGC闭环调节机制,畅通调度指令传导与设备出力执行链路,大幅缩小发电计划与实际出力偏差。

经过系列优化举措成效显著,6月份场站一次调频考核损失下降至573元,环比5月下降90.6%,弃光限电损失同步有效收窄,设备调频可靠性、调度执行精度全面提升。下一步,新能公司秋阳光伏电站将持续深化落实“管理提升年”要求,持续深挖设备调控潜力、完善协同管控机制,严控运营成本、夯实并网稳定性,以精细化、标准化运营管理持续提升场站盈利水平。(文图/杨睿智)
