追风逐绿 木垒东吉100万千瓦风电 正式转入商业运行

发布日期:2026.07.13

稿件来源:新能创业公司

点击次数:

继2026年6月底皖能新疆奇台800MW光伏项目成功投入商业运行后,新能公司新能源建设再传喜讯。7月6日,木垒东吉100万千瓦风电项目顺利接入国网AGC系统,通过全部并网考核,正式转入商业运行。

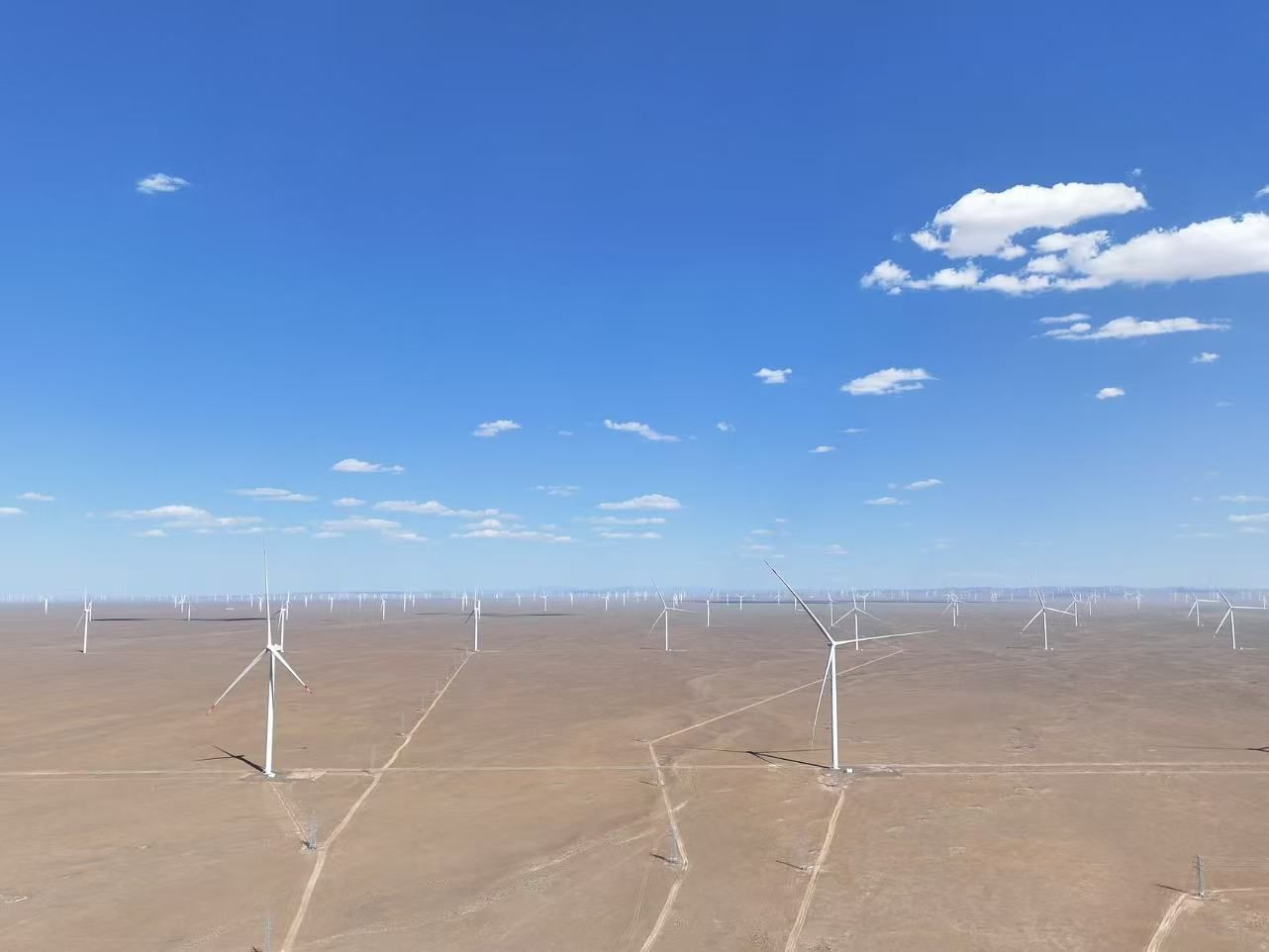

木垒东吉100万千瓦风电项目是践行国家“双碳”战略、优化区域能源结构、提升新疆绿色能源供应的重点项目。项目位于新疆昌吉州木垒哈萨克自治县戈壁平原,区域风能资源富集、发电条件优良。项目总装机容量100万千瓦,配套配置25%容量、4小时时长储能系统,通过风储一体化协同运行,有效平抑风电出力波动,提升机组并网稳定性与电网消纳能力,为地方电力系统安全稳定运行和绿色低碳转型提供有力支撑。

该项目于2025年12月15日实现首台风机并网发电,2026年1月30日完成全容量并网,按期保质完成各阶段建设任务。项目进入试运行阶段后,建设和运维团队严格落实安全生产管控要求,实行24小时不间断值守,高标准完成AGC、AVC联调及各类涉网试验,全面完成设备缺陷治理、尾工消缺与系统优化调试工作。与此同时,新能公司、交易公司选派工程建设、生产运维、电力交易等专业骨干驻场帮扶,全程提供技术支撑与专业指导,有效解决试运行期间各类难点问题,为项目顺利转入商业运行筑牢坚实基础。

据测算,项目商业运行后,年均上网电量可达约24亿千瓦时,每年可节约标准煤73.9万吨,减少二氧化碳排放201.1万吨,生态效益与社会效益显著,对推动区域节能减排、助力绿色低碳发展具有重要意义。(文图/朱时全)
