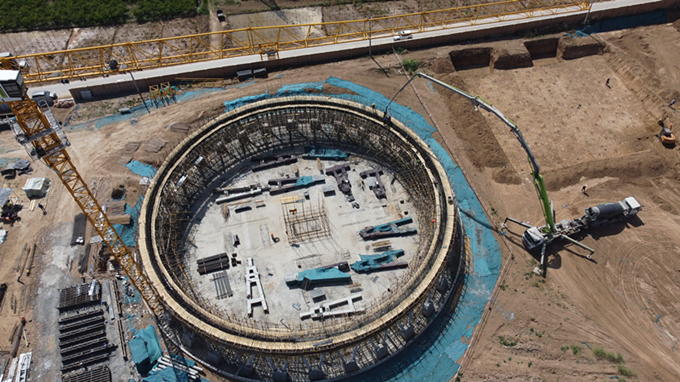

4月25日,环保发电乾县公司冷却塔下环梁首节混凝土浇筑顺利完成,标志着冷却塔塔筒施工首战告捷。
冷却塔下环梁第一节混凝土浇筑量约100立方米。为确保浇筑工作顺利完成,乾县公司牵头组织对冷却塔下环梁脚手架及钢筋模板工程进行联合检查,浇筑前参加施工单位安全技术施工交底。浇筑过程中,各参建单位专业人员及时监控混凝土浇筑情况及模板支撑体系,加强过程控制,确保混凝土浇筑质量。
该冷却塔塔筒总高度67.6m,喉部直径27.52m,顶部直径28.9m,塔筒筒壁最大厚度0.5m。冷却塔塔筒混凝土施工采用翻模工艺。本次下环梁混凝土顺利浇筑,为后续塔筒施工打下良好的基础。(王涛)
