环保发电临泉公司2号机组顺利通过“72+24”小时试运行

发布时间:2022-08-10 浏览次数:2982

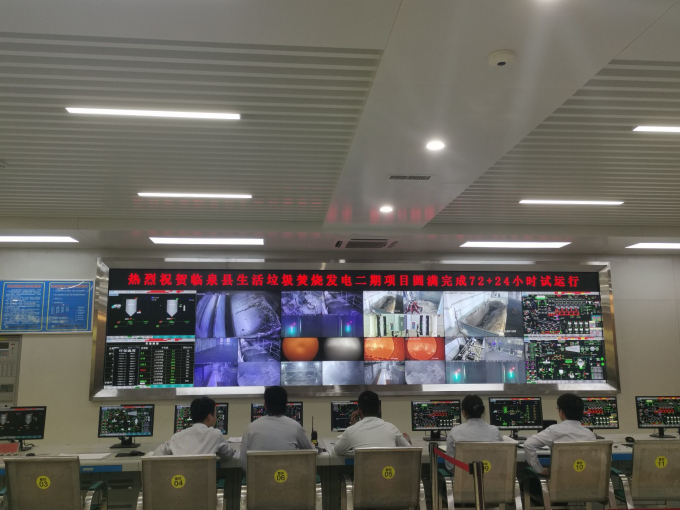

        8月5日18时18分,环保发电临泉公司2号机组顺利通过“72+24”小时试运行。
        该项目自2020年12月26日开工,在各级政府、集团公司和环保发电公司的关心和支持下,各参建单位齐心协力、精心组织,克服工期紧、施工场地狭小、新冠疫情和梅雨季节等不利影响,全力推进工程建设,项目历时20个月,经历了两个春节,最终提前合同工期25天完成试运行工作。试运期间,机组各项参数运行稳定,经济技术指标良好,环保排放指标均符合国家相关标准。
        “72+24”小时试运行圆满完成,标志着临泉公司二期项目基本完成建设任务。下一步,临泉公司将积极提高垃圾入厂量,加快尾工及消缺施工进度,为临泉县城乡环境改善作出积极贡献,为公司高质量发展添砖加瓦,为党的二十大胜利召开献上一份完美的答卷。(何传龙)
