4月9日,淮北国安公司进行二号机组深度调峰试验。该公司总经理李建河、副总经理胡伟、总工程师徐炳好亲临现场并对试验工作进行指导。

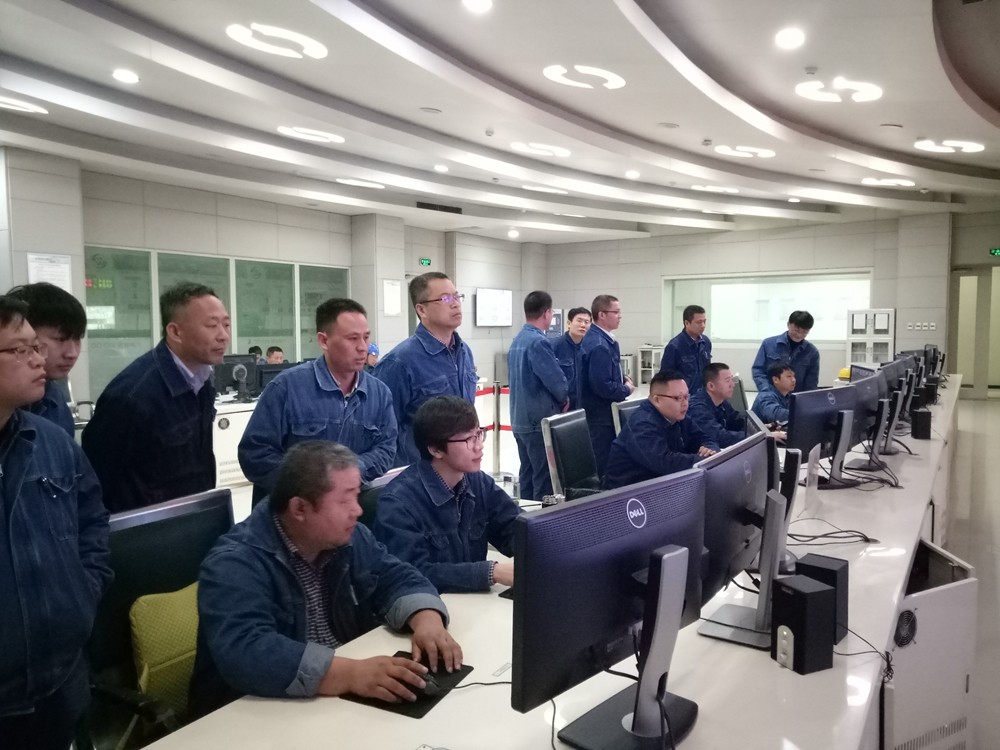

白班接班后,发电部经理就#2机组深度调峰试验操作,指导当班进行危险点分析,强调试验操作要点。生技部、维护部技术人员现场提供技术支持,发电党支部组织各值18级员工参与试验、操作。
上午9时,试验正式开始。发电部当班二值根据试验方案按部就班推进试验工作。10时40分,#2机组经过操盘手精心调整,机组负荷稳定在40%额定负荷的128MW。试验过程中,发现#2炉稳定燃烧的余量不足,抗干扰能力余量不足,#2机给水泵汽源128MW工况下汽源压力偏低、调整余量不足等情况。
李建河就#2机组深度调峰工况下,一次风机跳闸、给水泵再循环等逻辑优化给予指导,要求发电部认真总结深度调峰经验,将试验过程中暴露出问题进行认真梳理和总结,在运行调整、设备技改、逻辑控制等方面需要进一步优化,为将来深度调峰工作打下坚实的基础,确保机组在低负荷时段时安全、环保、经济稳定运行。
9日下午14时,#2机组在升降负荷速率和一次调频试验顺利进行后,试验总指挥胡伟宣布试验结束。胡伟要求发电部做好#2机深度调峰试验总结,并与#1机试验参数进行对比,分析参数存在差异的原因,后期落实逻辑改造和优化,为今后两台机组参与电网公司深度调峰做好准备。
