7月18日15时12分,皖能马鞍山公司2号机组成功启动实现并网发电。

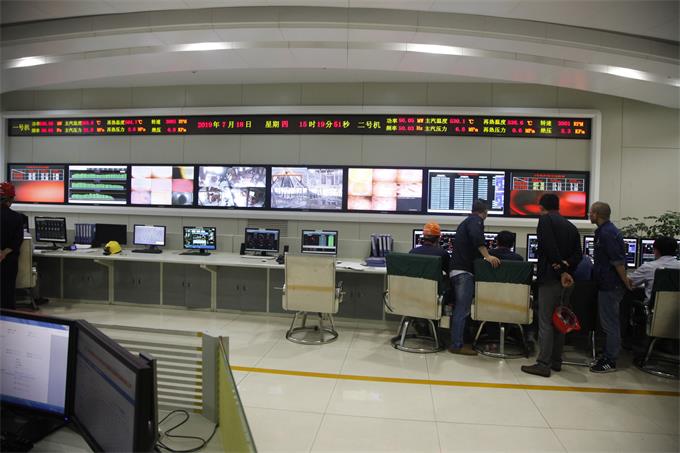

7月16日,该公司发电部接到省调通知,2号机组于7月18日16时并网运行。接到调令后,发电部立即投入2号机组启动工作中。集控运行人员严格按照部门下发的《2号机组冷态启动操作票》、《2号机组冷态启动时间节点》,围绕2号机组的启动工作逐步展开,加大制水量,对除氧器进行加温,锅炉进水、热态冲洗。7月18日2时45分,2号炉A磨煤机启动,锅炉点火一次成功,10点20分,2号机组开始冲转,机组满速后做完预定试验,省调允许并网,7月18日15时12分2号机组并网一次成功,开始接带电网负荷。2号机组启动过程中,运行人员认真操作、精心调整,检修人员及时消除启动过程中出现的缺陷,确保了机组顺利启动。
截至目前,该公司2号机组运行平稳,各参数正常。2号机组的顺利启动将为稳定区域电网结构,以及迎峰度夏发挥重要作用。(乙夫文)
