4月13日16:00H,经皖能铜陵公司电气分场、技支部和含商公司检修人员连续紧张作业,3号发电机转子顺利回穿到位,标志着又一重要节点工作的完成,向圆满完成3号机组大修工作又迈进了坚实的一步。

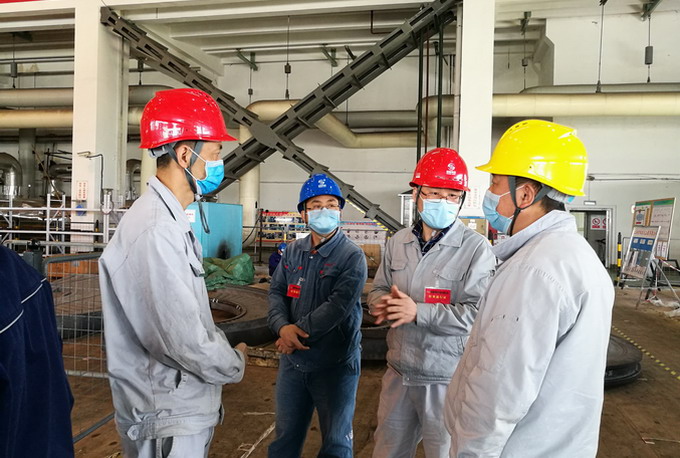

历时21天的检查消缺,转子具备回穿条件。为确保转子回穿工作能做到安全顺利,该公司电气分场积极会同相关部门和专业研讨制定了详细的转子回穿方案;积极“排兵布阵”,抽调经验丰富的专业检修人员分别负责机侧和励侧;组织参检人员进行现场安全技术交底,明确作业程序和安全注意事项;对起吊设施、专用工具进行认真检查确认。转子回穿准备工作扎实充分。

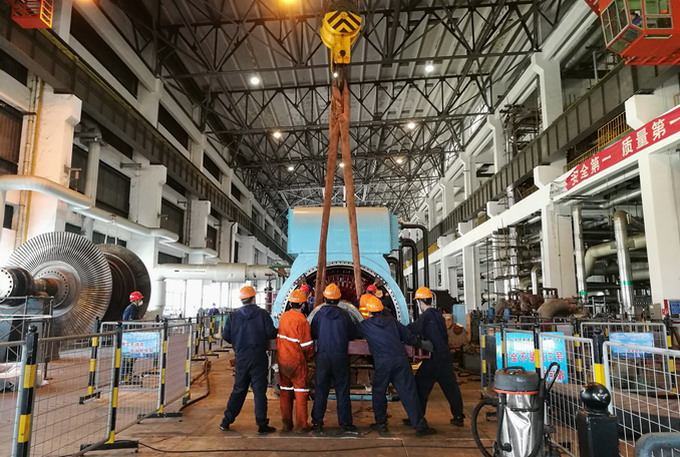

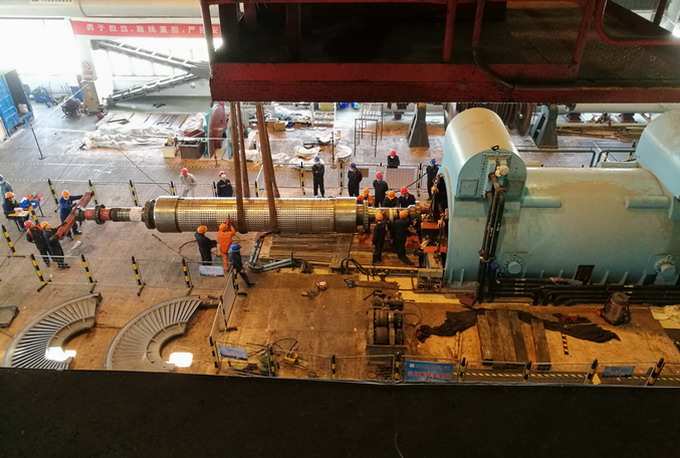

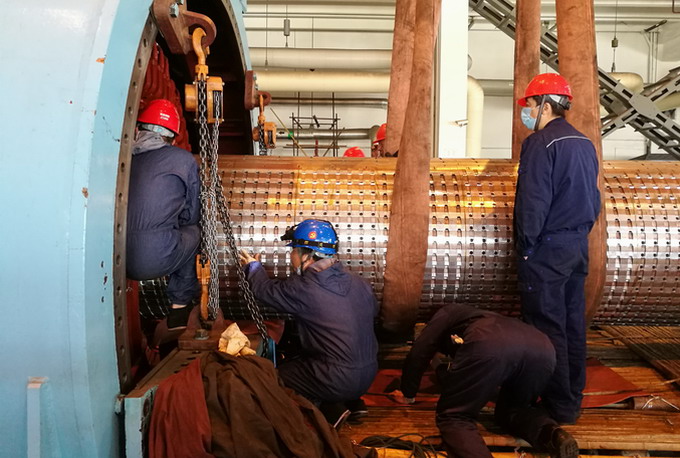

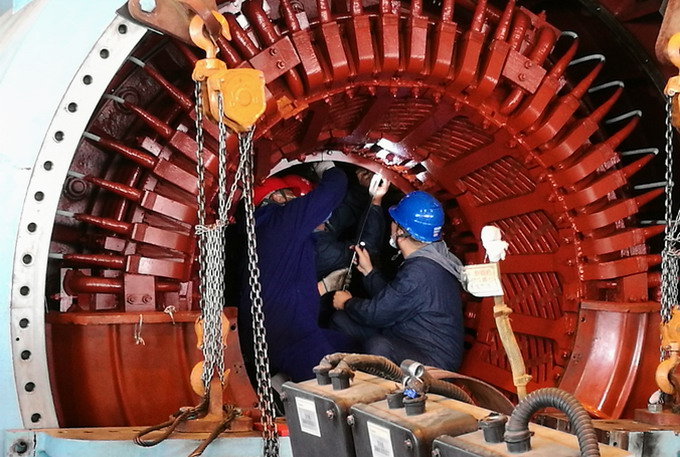

12:45H,转子回穿工作正式开始。只见行车平稳地将转子移送到定子励侧,调整好转子中心对正定子中心。13:00H,转子开始进入定子膛,整个过程必须防止相互碰磨,每一步的穿入都要做到精益求精,检修人员仔细观察两者之间间隙,随时做好间隙调整。在行车、滑块、链条葫芦、“不倒翁”的共同助力下,16:00H,3号发电机转子成功到达目标位置。整个穿入过程转子与定子无一处碰撞、刮伤,充分展示了各方检修人员高超的技能水平和默契的协调配合能力。
发电机转子回穿关键节点工作的圆满完成,为3号发电机检修按期完工创造了良好条件。(莫勇干)
