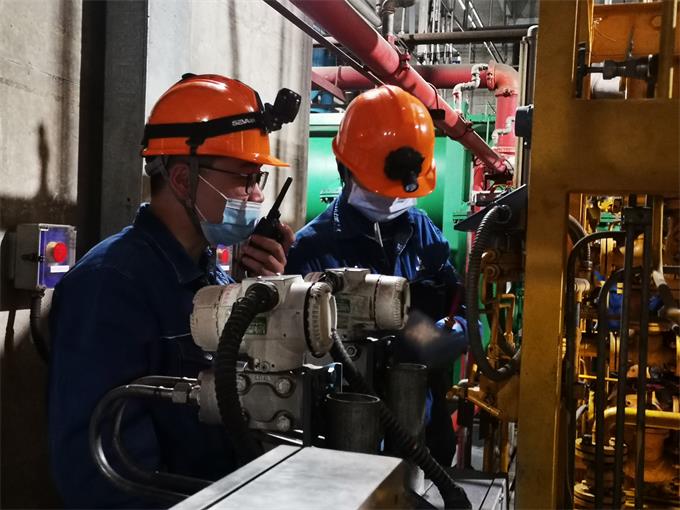

目前,皖能马鞍山公司2号机组C修已全面进入设备调试、试验阶段。检修与运行专业密切配合,有序、规范开展设备单体调试、试转工作,为检修后2号机组顺利启动做好准备。

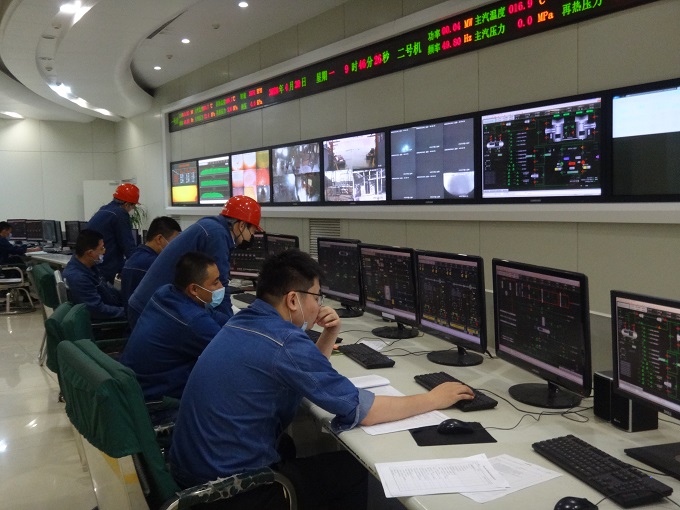

调试期间,该公司C修指挥部每天在OA网公布昨日调试情况、今日调试安排及明日调试计划,制定相应的调试风险预控措施,积极协调解决调试中出现的问题,确保调试工作安全、有序。调试前,检修工程部相关专业按照《207C修分部试运、调试管理办法》填写试转申请单,发电部运行人员认真检查相关系统设备的检修工作是否全部结束,确认相关工作票已交回,并做好危险点分析预想,从严把好调试过程的安全关。调试过程中,要求运行、检修人员共同到场,集控室与现场运行人员保持通讯畅通,严格按照调试操作票步骤进行,防止缺项漏项。设备试转后,运行人员认真梳理存在的问题,对暴露的设备缺陷及时反馈给检修单位并做好记录,督促检修人员尽快消除,做到闭环管理。调试结束后,由工作负责人填写设备调试中的主要运行参数、连锁保护试验动作值、动作时间等,由发电部、技术支持部和质检组负责人共同签字确认,并对调试项目进行综合评价。通过层层把关、规范管理,确保了207C修调试工作的顺利进行。(乙夫文)
