皖能马鞍山公司利用1号机组调停间隙抓紧时间进行设备消缺

发布日期:2020-06-30 稿件来源:皖能马鞍山公司 浏览量:1255

        近阶段,皖能马鞍山公司1号机组按省调要求进入调停阶段,该公司各检修单位充分利用机组停运间隙,集中消除运行中存在的设备缺陷和隐患,为机组顺利投入到今年的迎峰度夏工作奠定设备基础。

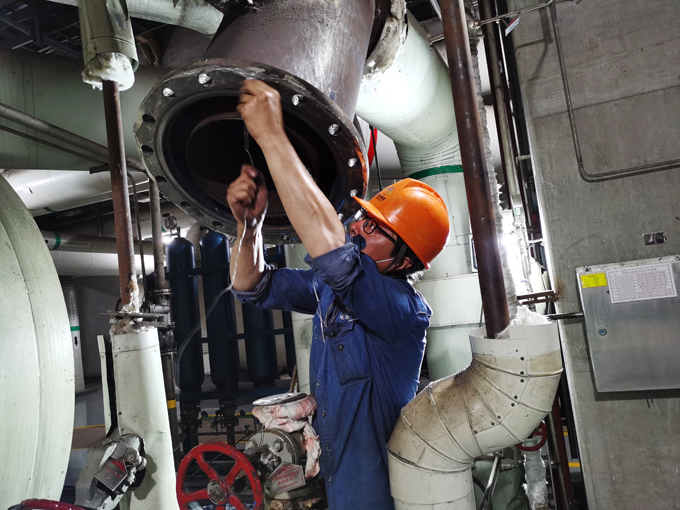

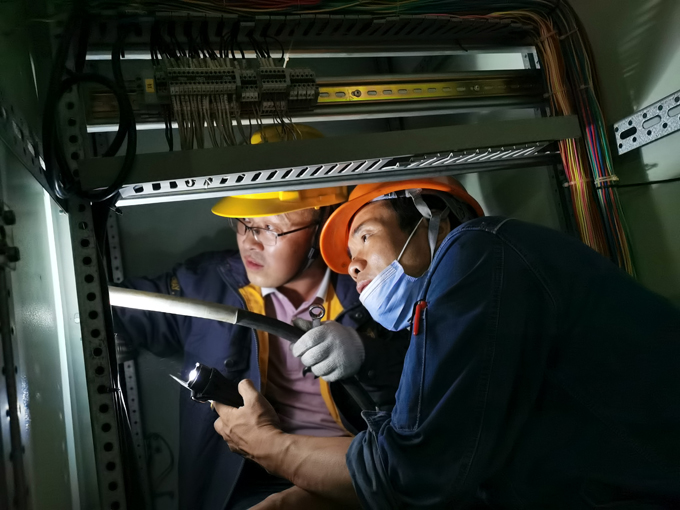

        马鞍山公司1号机组于6月15日晚停机,随即开展各项设备检查检修工作。此次1号机组调停消缺,包括汽机、锅炉、电气、热控、灰硫、燃运等专业共200多个检修项目,其中重点工作有:A、B汽泵进口滤网法兰垫床更换、高旁阀揭盖检查、2台磨煤机液压油泵电机大修、B磨煤机在线堆焊、#1湿磨衬胶板更换、#1炉电除尘一电场、省煤器、脱销输灰管更换、AVC控制逻辑修改、化水精处理公用硅表改造,以及#1炉MFT保护试验、#1炉PCV阀静态试验、开机前大、小机ETS系统静态试验等。
        1号机组调停后,该公司利用生产调度会梳理、部署消缺任务和进度安排,要求重要检修项目严格按照质量和质检点执行。检修工作开始后,针对梅雨季节气候特点,各检修单位采取有效措施做好防滑、防雨、防暑降温工作,严格执行各项安全防范措施,按照检修进度计划有序推进。相关检修专业根据检修项目将工作任务逐项分解,落实好人员配备、工器具、备品备件和责任,在保证2号机组安全运行的前提下,严格贯彻“应修必修、修必修好”的原则抓紧时间开展设备消缺维护,力争在最短的时间内安全优质完成计划检修任务。(乙夫文)
