根据电力生产需要,皖能合肥公司要在6号机组紧急加装一批壁温测点,总数量为21支,补偿导线需要施放近千米,大部分工作都涉及密闭空间和高空作业,时间紧,任务重,该公司热控党支部决定开展党员突击队活动助力元件安装工作。

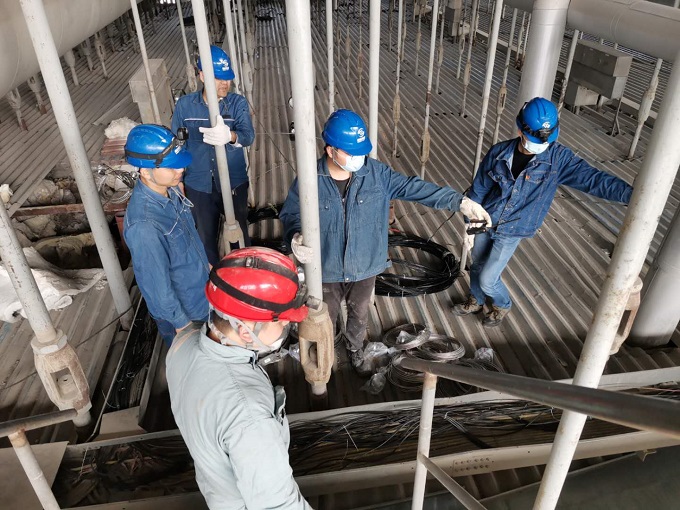

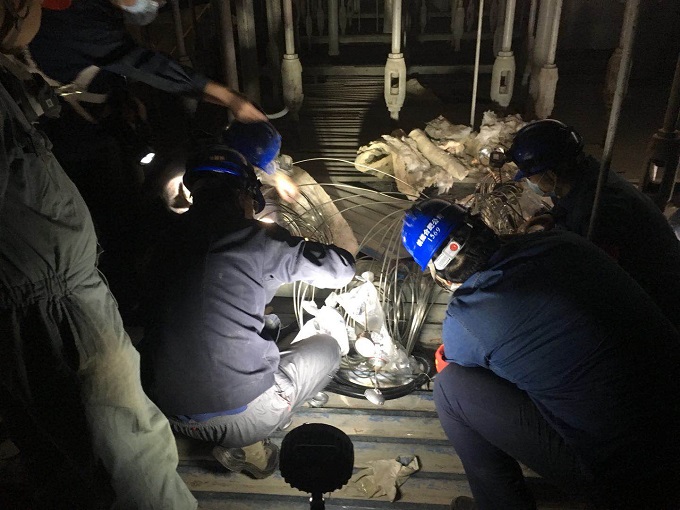

11月2日中午,突击队成员放弃午休时间,按时来到6号炉炉顶集合。党员和入党积极分子们分成三组,第一组成员主要负责元件的安装和施放,第二组成员负责铺设补偿导线,第三组成员负责完成画面及逻辑的组态。为确保元件安装位置的准确,热控分场副主任蒋豪和炉控班班长司亚运全程在炉顶大包箱中配合焊工进行集热块的焊接工作。虽然工期紧张,但大家依然严格按照要求办理工作票、受限空间作业审批程序,在对所有的安全风险点都分析清楚并做好了安全防范措施之后才开始相关工作。临近晚上9时, 经过近8个小时的奋战,终于赶在6号机组点火前完成了所有壁温测点安装工作。(仲凡凡)
