近日,环保发电临泉公司二期项目垃圾坑底板混凝土浇筑顺利完工。

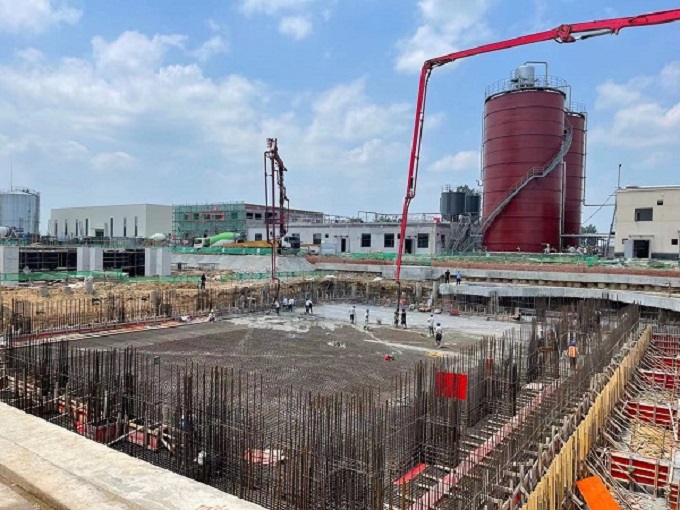

本次混凝土浇筑面临工期紧、任务重、气温高、施工场地小、大体积浇筑等诸多难题,为确保本次混凝土浇筑工作顺利进行,参建各方共同分析讨论浇筑方案,对参与施工人员进行详细的安全、技术交底,施工过程中搅拌站派专人监督,各单位安全、技术、质量管理人员全程监督参与,在参建各方的齐抓共管下,保障浇筑过程安全、质量可控。在浇筑高温时段,临泉公司党支部为现场施工人员派送冷饮等降温食品,为现场送去一丝清凉。该项工程7月13日开始浇筑,3台泵车(其中一台备用)、12台罐车,近40名工人分成两班轮换作业,经过各方人员32小时连续作业,2230立方混凝土顺利浇筑完成。
通过此次二期项目垃圾坑底板混凝土顺利浇筑完成,为垃圾坑结构到顶及后续施工奠定了坚实的基础。(代新亮)
