10月12日23时58分,随着汽轮机打闸停机,钱营孜发电公司1号机组正式进入101B级检修状态。此次检修是钱营孜发电公司自投产以来的首次B修,也是确保1号机组长周期安全稳定运行的根基,更是获取疫情防控和完成年度生产任务双胜利的重要保障。
此次101B级检修项目共计497项,为保证检修如期高质量完成,技术支持部提前部署,以安全检修为前提,以严控费用为手段,开展精细化检修工作。各专业编制检修计划和项目节点,从项目确定、工作量核定、备件到货验收、检修队伍安全和技术交底、安全环保措施落实、专项技术方案编制等工作入手,努力提高检修工作的质量管理。自检修伊始,各单位积极联动配合,提高了办理票证的效率,各职能部门人员强化现场安全监督,在确保安全的同时,高效地进行协调调度,合力确保检修按节点推进。

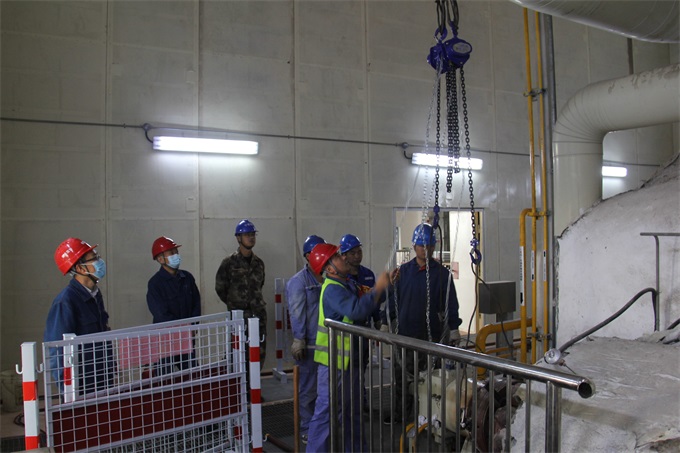

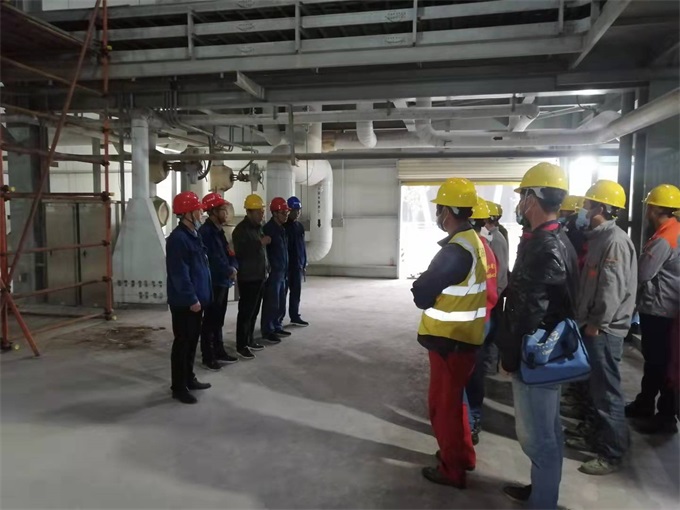

截至10月25日12时,检修项目已开工232项,已完成61项,开工率47%。其中,锅炉内检、小机揭缸、发变组设备检修、热控仪表校验、四管防磨防爆检查等重点项目正在扎实有序推进。
