锚定目标攻坚提速——皖丰长能公司全力推进风电项目建设

发布日期:2026.09.21

稿件来源:皖丰长能公司

点击次数:

三季度是全年项目建设的关键季、攻坚季,是承上启下的重要阶段。连日来,由皖丰长能公司投资建设的长丰150MW风电项目,精准把握晴好天气和施工黄金时段,统筹调度施工力量与机械设备,多点位并行推进风机基础、升压站、输变电线路、风机吊装等关键工程施工,项目建设节奏平稳、推进有力,整体施工进度稳步提速。

今年以来,皖丰长能公司认真落实集团公司“新能源项目落地攻坚年”有关要求,锚定年度投产目标,持续扩大有效投资,切实发挥重大项目牵引作用,统筹安全、质量、进度、投资核心任务,以科学化管控、精细化组织、全链条保障为抓手,全力推动重点项目建设提速增效。

长丰150MW风电项目是集团公司“新能源项目落地攻坚年”重点项目,皖丰长能公司发挥“揭榜挂帅”优势,通过抽调骨干充实项目部、压实保障体系职责、配强安全监督力量等举措,制定实施多项现场管控强制措施。项目团队结合现场实际工况,量身编制风机吊装专项施工方案,因地制宜反复开展安全技术交底;紧盯设备物资全链条保障,动态跟进风机构件运输调度,确保各类施工机具按期进场就位;持续优化现场施工组织,通过召开专题协调会明晰岗位职责,打通各施工工序衔接堵点,健全完善应急处置预案,确保工程建设安全高效推进。

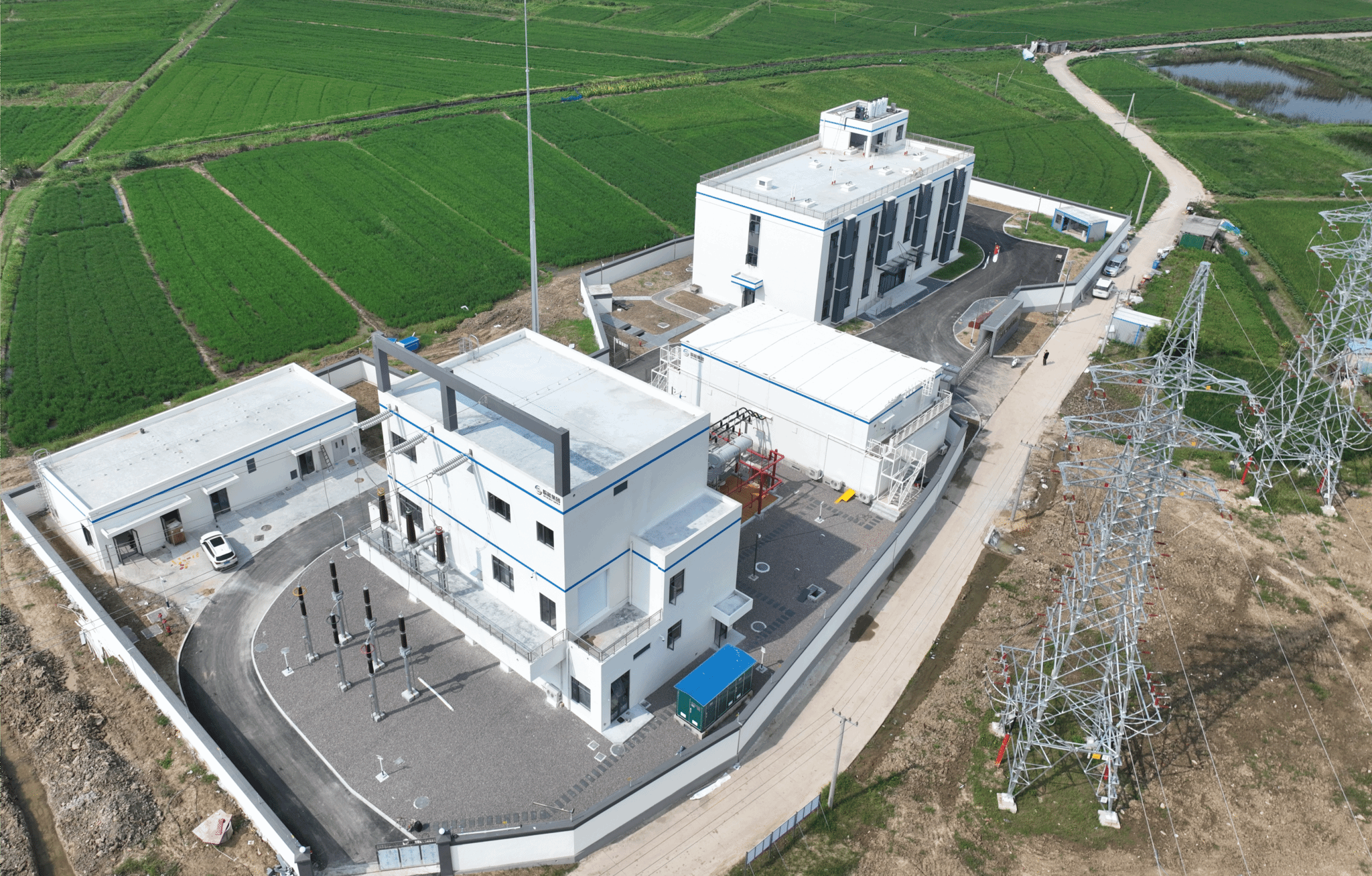

截至目前,项目各项建设工作成效显著,升压站综合楼、配电楼主体结构全部完工;完成26处机位的打桩作业、25处机位的基础浇筑作业,以及17台风机的吊装工作;集电线路完成169座立塔施工,架线累计完成34公里,送出线路完成全部架线工作。同时设备调试工作有序开展,项目建设节奏平稳、推进有力。

下一步,项目团队将持续锚定全容量并网总目标,紧盯节点、细化举措、压实责任,持续优化施工组织方案,科学排布施工工序,严守安全底线、严把质量关口,以实干姿态加快推进项目建设,力争项目早日实现全容量并网发电。(文图/乙夫文)
